Fortschritte beim Bau des Nahwärmenetzes auf dem Freibadgelände Nidda

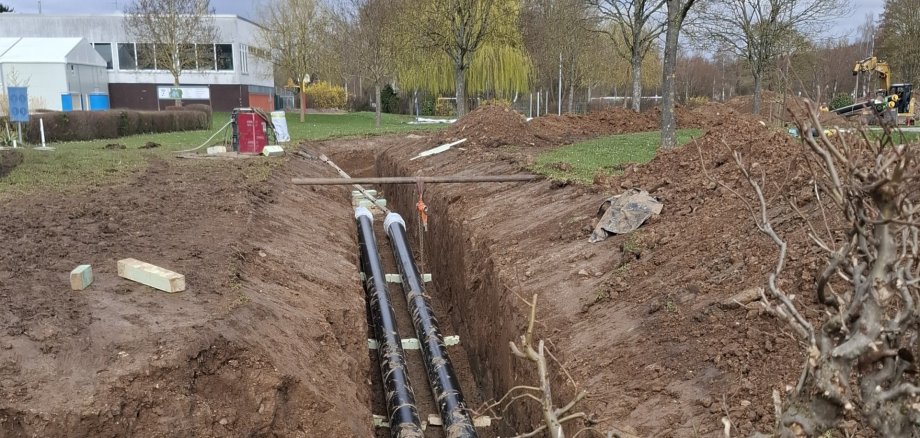

Die Verlegung der Leitungen innerhalb der Gräben ist fast abgeschlossen. Aktuell haben die Arbeiten zur Verfüllung der Gräben begonnen.

Der Verfüllprozess erfolgt in mehreren aufeinander abgestimmten Schritten. Zunächst wird eine Einsandung der verlegten Leitungen vorgenommen, um diese fachgerecht zu sichern. Anschließend werden oberhalb der Leitungen Leerrohre für zukünftige Telekommunikationskabel eingebracht. Darauf folgt eine weitere Sandschicht, bevor die Gräben abschließend mit Mutterboden aufgefüllt werden. Zum Abschluss der Arbeiten auf dem Freibadgelände wird Rollrasen auf den betroffenen Flächen verlegt, sodass sich das Gelände zeitnah wieder in einem gepflegten Zustand präsentiert.

Die Baumaßnahme liegt aktuell im Zeitplan. Damit ist sichergestellt, dass die Arbeiten auf dem Freibadgelände rechtzeitig vor dem Saisonstart im Mai abgeschlossen sind und einem ungestörten Badebetrieb nichts im Wege steht.

Im Anschluss an die Arbeiten auf dem Freibadgelände wird das Projekt fortgesetzt: Ab April/Mai beginnt die Verlegung der Wärmetrasse im Bereich rund um das Rathaus, insbesondere in den Bereichen „Hinter dem Brauhaus“, „Auf dem Graben“ sowie am Wilhelm-Eckhardt-Platz. Mit Ausnahme einer notwendigen Straßenquerung „Hinter dem Brauhaus“ erfolgt die Leitungsverlegung überwiegend im Grünbereich, sodass Einschränkungen für den Straßenverkehr auf ein Minimum reduziert werden können.

Nach Abschluss des Trassenbaus ist als nächster Schritt die Errichtung der Wärmezentrale vorgesehen. Diese wird im Sommer in Containerbauweise auf einer Teilfläche des Freibadgelände an der Gymnasiumstraße aufgebaut. Von dort aus erfolgt ab der kommenden Heizperiode die Wärmeversorgung der angeschlossenen Gebäude.

Die Wärmeversorgung basiert auf einem nachhaltigen Energiemix: In der ersten Ausbaustufe kommt Biomasse zum Einsatz. In einer zweiten Ausbaustufe wird das System durch den Einsatz von Großwärmepumpen sowie Photovoltaik ergänzt.

Im zweiten Bauabschnitt ab dem Jahr 2028 sind zudem Anschlüsse für private Liegenschaften im Niddaer Altstadtbereich möglich. Interessierte Eigentümerinnen und Eigentümer können sich hierzu bereits frühzeitig unter www.pfalzwerke.de/nahwaerme-nidda informieren. Über die Website ist auch direkt die Anfrage eines Anschlussangebotes für Ihre Liegenschaft bei der Pfalzwerke AG möglich.

Mit dem Ausbau des Nahwärmenetzes wird ein wichtiger Beitrag zur nachhaltigen Energieversorgung und zur lokalen Infrastrukturentwicklung in Nidda geleistet.
